Dự án đường 5 kéo dài: Chậm 6 năm, đội vốn hơn 3.000 tỷ

sao sao sao sao sao
Thị trường đầu tư 13/04/2016 06:16

Hàng loạt sai sót, vi phạm nghiêm trọng liên quan tới quá trình quản lý đầu tư xây dựng cơ bản được dồn nén tại Dự án đường 5 kéo dài (đoạn cầu Chui - Đông Trù - Phương Trạch - Bắc Thăng Long) đã biến công trình hạ tầng có quy mô vốn lớn nhất trong dịp Kỷ niệm 1.000 năm Thăng Long này trở thành ví dụ kinh điển về sự lãng phí, hiệu quả đầu tư thấp trong quản lý đầu tư công.

Những cụm từ như “vi phạm”, “sai phạm”, “lãng phí” xuất hiện khá dày trong bản kết luận của Thanh tra Chính phủ về Dự án đường 5 kéo dài đoạn cầu Chui - Đông Trù - Phương Trạch - Bắc Thăng Long do UBND TP. Hà Nội làm chủ đầu tư .

Theo thông tin của Báo Đầu tư, Văn phòng Chính phủ đã có Văn bản số 2153/VPCP -V.I ngày 31/3/2016 về việc xử lý sau thanh tra Dự án đường 5 kéo dài đoạn cầu Chui - Đông Trù - Phương Trạch - Bắc Thăng Long (Dự án đường 5 kéo dài).

Dự án đường 5 kéo dài- Chậm 6 năm, độ

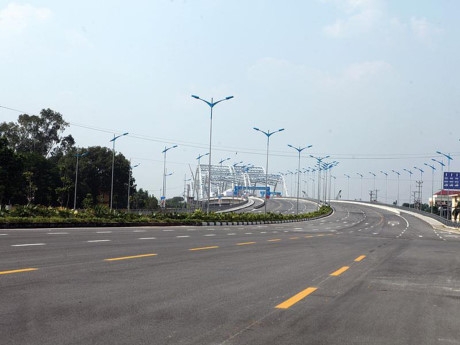

Dự án đường 5 kéo dài có tầm quan trọng đặc biệt trong mạng lưới giao thông của TP. Hà Nội. Ảnh: Đức Thanh

Theo đó, thay mặt Thủ tướng Chính phủ, Phó thủ tướng Nguyễn Xuân Phúc (tại thời điểm tháng 3/2016) đồng ý với kiến nghị của Thanh tra Chính phủ tại Văn bản số 3860/KL – TTCP về Kết luận thanh tra Dự án đường 5 kéo dài; riêng với việc đấu thầu gói thầu số 13 (xây dựng cầu Đông Trù), đồng ý với đề nghị của UBND TP. Hà Nội tại Văn bản số 21/UBND – XDCT ngày 25/1/2016.

“UBND TP. Hà Nội tổ chức kiểm điểm, làm rõ trách nhiệm và chỉ đạo kiểm điểm các tập thể, cá nhân thuộc thẩm quyền có liên quan đến các khuyết điểm, sai phạm được nêu trong Kết luận Thanh tra”, Phó thủ tướng yêu cầu.

Được biết, UBND TP. Hà Nội cũng được yêu cầu phải xử lý triệt để các kiến nghị về kinh tế của Thanh tra Chính phủ; báo cáo Thủ tướng Chính phủ kết quả trước ngày 30/6/2016.

Trước đó, sau gần 2 năm tiến hành thanh tra (bắt đầu từ tháng 2/2014), cuối tháng 12/2015, Thanh tra Chính phủ đã hoàn tất Kết luận Thanh tra Dự án đường 5 kéo dài. Việc một công trình hạ tầng giao thông phải tốn một khoảng thời gian dài kỷ lục để thanh tra như vậy đã cho thấy tính chất phức tạp xét trên cả khía cạnh quy mô lẫn tính chất sai phạm tại Dự án.

Được biết, Dự án đường 5 kéo dài có tầm quan trọng đặc biệt trong mạng lưới giao thông của TP. Hà Nội, với mục đích là gắn kết khu vực phía Bắc của Thủ đô và các tỉnh phía Bắc, với cạnh tam giác kinh tế Hải Phòng - Quảng Ninh, thông qua hệ thống đường vành đai II, III. Với ý nghĩa nói trên, công trình nhóm A đã được Thủ tướng Chính phủ đồng ý về chủ trương đầu tư và chấp thuận đưa Dự án nằm trong danh mục các công trình chào mừng kỷ niệm 1.000 năm Thăng Long - Hà Nội.

Đây là công trình do Ban quản lý Dự án hạ tầng Tả Ngạn (UBND TP. Hà Nội) trực tiếp chuẩn bị và triển khai đầu tư theo hình thức chủ đầu tư trực tiếp quản lý dự án. Nguồn vốn đầu tư công trình được lấy từ nguồn thu các dự án đấu giá quyền sử dụng đất, khi chưa có nguồn thu từ đấu giá đất, tạm sử dụng vốn ngân sách nhà nước.

Theo Kết luận Thanh tra, công tác quản lý đầu tư xây dựng Dự án đường 5 kéo dài đã bộc lộ nhiều sai phạm, thiếu sót. Đến thời điểm thanh tra, tất cả các gói thầu đều chưa hoàn thành, chậm tiến độ tới 6 năm, “vỡ” mục tiêu đầu tư là hoàn thành kết nối giao thông khu vực trước Lễ kỷ niệm 1000 năm Thăng Long - Hà Nội.

Trước đó, theo kế hoạch đấu thầu được UBND TP. Hà Nội phê duyệt, Dự án gồm 13 gói thầu xây lắp được triển khai từ tháng 6/2005 và hoàn thành vào năm 2008. Tuy nhiên, trên thực tế, công tác triển khai của chủ đầu tư bị đứt đoạn, “giật cục”: năm 2005 khởi công được 2 gói thầu; năm 2006 triển khai 4 gói thầu, năm 2008 triển khai 2 gói thầu; các gói thầu còn lại phải sau 5 năm mới được khởi động tiếp.

Việc để tiến độ bị kéo dài gấp 2,5 lần tiến độ gốc đã khiến tổng mức đầu tư Dự án bị đội lên từ 3.532 tỷ đồng - theo Quyết định phê duyệt dự án 1881/QĐ - UBND ngày 15/4/2005 lên 6.661,75 tỷ đồng theo Quyết định điều chỉnh dự án số 909/QĐ - UBND ngày 7/2/2013. Đây là lý do khiến Thanh tra Dự án cho rằng, Dự án đã xuất hiện hiện tượng “lãng phí ngân sách Nhà nước” và hiệu quả đầu tư thấp.

Liên quan đến sai phạm tài chính được Thanh tra Chính phủ phát hiện tại Dự án lên tới 657,9 tỷ đồng, xấp xỉ 10% tổng mức đầu tư, trong đó số tiền 273,667 tỷ đồng đã được khẳng định; số còn lại 384,274 tỷ đồng, gồm: gói thầu 12 là 48,2 tỷ đồng và gói thầu số 13 là 336 tỷ đồng, cần phải tính toán cụ thể thêm.

“Trách nhiệm thuộc về Ban quản lý Dự án hạ tầng Tả Ngạn, tư vấn giám sát và các nhà thầu có liên quan, Thường trực UBND TP. Hà Nội”, Phó tổng thanh tra Chính phủ Nguyễn Đức Hạnh khẳng định

Ý kiến của bạn

Bình luận

Giao hơn 5.700 m2 đất để tái định cư phục vụ giải phóng mặt bằng đường Vành đai 4

Giao hơn 5.700 m2 đất để tái định cư phục vụ giải phóng mặt bằng đường Vành đai 4

UBND TP Hà Nội ban hành Quyết định số 3383/QĐ-UBND về việc giao 5.704,43 m2 đất tại xã Đông La, huyện Hoài Đức cho UBND huyện Hoài Đức để thực hiện đầu tư xây dựng hạ tầng kỹ thuật khu tái định cư phục vụ GPMB dự án đường Vành đai 4.

Thị trường đầu tư
Hà Nam phát triển đồng bộ hạ tầng y tế, giáo dục, thu hút nhân lực chất lượng cao

Hà Nam phát triển đồng bộ hạ tầng y tế, giáo dục, thu hút nhân lực chất lượng cao

Sau 2 bệnh viện lớn là Bạch Mai và Việt Đức cơ sở 2, hàng loạt trường đại học danh tiếng đã lên kế hoạch đầu tư cơ sở 2 tại Phủ Lý, Hà Nam. Đây là kết quả của chiến lược phát triển hạ tầng đồng bộ nhằm thu hút nguồn nhân lực chất lượng cao, đảm bảo an sinh xã hội, phát triển kinh tế. Trong đó y tế, giáo dục, nhà ở là những ưu tiên hàng đầu.

Thị trường đầu tư
Thay đổi tư duy, mở đường băng để kinh tế đêm “cất cánh”

Thay đổi tư duy, mở đường băng để kinh tế đêm “cất cánh”

Gần 5 năm kể từ khi “Đề án Phát triển kinh tế ban đêm” được ban hành, Việt Nam vẫn chưa thể mở đường bứt phá cho ngành kinh tế vốn được xem là “mỏ vàng” được cả thế giới chạy đua khai thác. Những đốm sáng le lói từ các địa phương và doanh nghiệp tiên phong chưa thể tạo nên “bầu trời đêm” rực rỡ cho du lịch Việt.

Thị trường đầu tư
Trường Đại học Điện lực thúc đẩy hợp tác đào tạo với Công ty Cổ phần Technobridge NKE và Công ty VJEC

Trường Đại học Điện lực thúc đẩy hợp tác đào tạo với Công ty Cổ phần Technobridge NKE và Công ty VJEC

Mới đây, Trường Đại học Điện lực có buổi làm việc với Công ty Cổ phần Technobridge NKE và Công ty VJEC nhằm thảo luận về hợp tác đào tạo và phát triển nguồn nhân lực chất lượng cao sang Nhật Bản làm việc.

Thị trường đầu tư
Du lịch Cát Bà tăng trưởng hai con số nhờ điều gì?

Du lịch Cát Bà tăng trưởng hai con số nhờ điều gì?

20% là tỷ lệ tăng trưởng khách và doanh thu tới Cát Bà 2024. “Hòn đảo Ngọc” của miền Bắc đang trở thành điểm đến hút khách đáng mơ ước, nhất là khi hệ thống giao thông tới đảo ngày càng thuận lợi.

Thị trường đầu tư
Những điểm đến tạo ấn tượng đặc biệt sau Tết Ất Tỵ

Những điểm đến tạo ấn tượng đặc biệt sau Tết Ất Tỵ

Lượt khách du lịch dịp Tết Ất Tỵ tăng trưởng mạnh so với cùng kỳ Tết Giáp Thìn, cho thấy tín hiệu tích cực với ngành Du lịch. Trong đó, một số điểm đến như Phú Quốc và Sa Pa đạt được những con số ấn tượng, nhờ nhiều sản phẩm du lịch hấp dẫn và nhận diện thương hiệu tăng trưởng mạnh mẽ trên trường quốc tế.

Thị trường đầu tư
