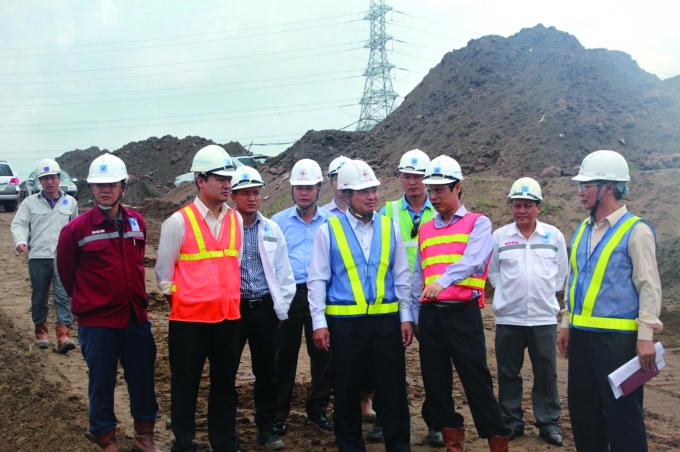

Dự án NMNĐ Thái Bình 2 là một trong những dự án nguồn điện cấp bách trong quy hoạch sơ đồ điện VII quốc gia, dự kiến sẽ phát điện thương mại vào Quý III năm 2017. Chính vì vậy, việc đánh giá chất lượng và tiến độ được Bộ Công thương và các ban, ngành đặc biệt quan tâm. Những năm qua, chỉ tính riêng Hội đồng Nghiệm thu Nhà nước đã có 5 đợt kiểm tra, đánh giá chất lượng công trình. Trong đó, Hội đồng đã đánh giá các hạng mục dự án đều được đảm bảo chất lượng theo yêu cầu thiết kế.
Tính đến hết tháng 5/2016, tiến độ tổng thể xây dựng NMNĐ Thái Bình 2 đạt gần 65,5%. Trong đó, phần thiết kế đạt 95%, công tác mua sắm đạt gần 96,5%; chế tạo, sản xuất và vận chuyển thiết bị, kết cấu tới chân công trường đạt gần 80% và thi công hơn 52%. Hầu hết các công tác chính của dự án đều đang bám sát tiến độ 3 do PVN phê duyệt. Các công tác chính của dự án như thiết kế, mua sắm thiết bị, vận chuyển, thi công xây lắp đều cơ bản đáp ứng yêu cầu.
Hiện nay, Dự án đang hoàn chỉnh phê duyệt tổng mức đầu tư và khẩn trương thực hiện đàm phán nội dung hợp đồng EPC theo cơ chế của Quyết định 2414 của Thủ tướng Chính phủ. Trong đó, việc phân chia chi phí các hạng mục dùng chung của NMNĐ Thái Bình 1 và Thái Bình 2 như giải pháp mặt bằng, nền dự án, hàng rào nhà máy... do PVN thực hiện đã được ban QLDA chuyển sang cho EVN và được thanh toán giai đoạn 1 khoảng 83 tỉ đồng.
Về những khó khăn của Dự án, Trưởng ban QLDA Nguyễn Thành Hưởng cho biết, hiện chưa có hướng dẫn về việc giao nhận và phương thức hoàn trả chi phí cho các hạng mục cơ sở hạ tầng đã đầu tư như đường dây 35kV cấp điện phục vụ thi công Trung tâm Điện lực Thái Bình, đường vào Trung tâm Điện lực. Mặt khác, việc yêu cầu sử dụng đồng tiền thanh toán nội tệ giữa các nhà thầu nước ngoài và nhà thầu phụ trong nước gây khó khăn cho các nhà thầu trong nước về vấn đề trượt giá, phải chịu thua thiệt lớn, đồng thời không giữ lại được phần ngoại tệ tương ứng.
![]() |
Ông Nguyễn Thành Hưởng kiến nghị, Bộ Công thương cần nhanh chóng ban hành, có hướng dẫn cụ thể về việc áp dụng, vận dụng một số định mức, đơn giá có sự khác nhau giữa bộ định mức của Bộ Công thương và Bộ Xây dựng; chủ trì và làm việc với Ngân hàng Nhà nước để có báo cáo Chính phủ cho phép các nhà thầu nước ngoài được thanh toán bằng ngoại tệ cho các nhà thầu phụ trong nước đối với phần vật tư thiết bị được sản xuất gia công, chế tạo nội địa.
Bộ cần chỉ đạo Vinacomin tiếp tục phối hợp, đảm bảo cung cấp than đúng chủng loại, khối lượng và tiến độ nhận than cho NMNĐ Thái Bình 2; có hướng dẫn phương án hoàn trả vốn khi bàn giao và tiếp nhận các hạng mục cơ sở hạ tầng dự án như đường dây 35kV cấp điện phục vụ thi công Trung tâm Điện lực Thái Bình; đường vào Trung tâm Điện lực, đặc biệt là việc cho phép xây dựng cơ chế chính sách thu hút các dự án đầu tư quy mô lớn sử dụng tro xỉ của các NMNĐ làm nguyên liệu đầu vào; xúc tiến đầu tư, khuyến cáo ưu tiên/ưu đãi các doanh nghiệp sản xuất các công trình sử dụng tro xỉ.
Thay mặt lãnh đạo Bộ Công thương, Thứ trưởng Hoàng Quốc Vượng đánh giá cao nỗ lực của Ban QLDA, Tổng thầu PVC và các nhà thầu Việt Nam đang khắc phục khó khăn, nỗ lực bám sát tiến độ Dự án. Đồng thời, Thứ trưởng cũng ghi nhận những kiến nghị của Ban QLDA và các nhà thầu là có cơ sở và tính thực tiễn cao. Lãnh đạo Bộ Công thương sẽ nghiêm túc xem xét, đánh giá và hỗ trợ Dự án bằng tất cả khả năng để Dự án được tạo mọi điều kiện triển khai nhanh chóng, theo đúng tiến độ đề ra, đảm bảo phát điện vào mùa khô năm 2018, ổn định nguồn năng lượng phát triển kinh tế - xã hội khu vực duyên hải Bắc bộ và an ninh năng lượng cho đất nước.
Như vậy, Dự án Điện lực Dầu khí Thái Bình 2 đang nỗ lực bám sát kế hoạch, tiến độ theo chỉ đạo của Chính phủ với Tổ máy 1 NMNĐ Thái Bình 2 sẽ phát điện thương mại vào Quý III/2017 (tháng 9) và Tổ máy số 2 vào Quý I/2018 (tháng 3/2018)
Tag:
Sau 2 bệnh viện lớn là Bạch Mai và Việt Đức cơ sở 2, hàng loạt trường đại học danh tiếng đã lên kế hoạch đầu tư cơ sở 2 tại Phủ Lý, Hà Nam. Đây là kết quả của chiến lược phát triển hạ tầng đồng bộ nhằm thu hút nguồn nhân lực chất lượng cao, đảm bảo an sinh xã hội, phát triển kinh tế. Trong đó y tế, giáo dục, nhà ở là những ưu tiên hàng đầu.
Thị trường đầu tư
Gần 5 năm kể từ khi “Đề án Phát triển kinh tế ban đêm” được ban hành, Việt Nam vẫn chưa thể mở đường bứt phá cho ngành kinh tế vốn được xem là “mỏ vàng” được cả thế giới chạy đua khai thác. Những đốm sáng le lói từ các địa phương và doanh nghiệp tiên phong chưa thể tạo nên “bầu trời đêm” rực rỡ cho du lịch Việt.
Thị trường đầu tư
Mới đây, Trường Đại học Điện lực có buổi làm việc với Công ty Cổ phần Technobridge NKE và Công ty VJEC nhằm thảo luận về hợp tác đào tạo và phát triển nguồn nhân lực chất lượng cao sang Nhật Bản làm việc.
Thị trường đầu tư
20% là tỷ lệ tăng trưởng khách và doanh thu tới Cát Bà 2024. “Hòn đảo Ngọc” của miền Bắc đang trở thành điểm đến hút khách đáng mơ ước, nhất là khi hệ thống giao thông tới đảo ngày càng thuận lợi.
Thị trường đầu tư
Lượt khách du lịch dịp Tết Ất Tỵ tăng trưởng mạnh so với cùng kỳ Tết Giáp Thìn, cho thấy tín hiệu tích cực với ngành Du lịch. Trong đó, một số điểm đến như Phú Quốc và Sa Pa đạt được những con số ấn tượng, nhờ nhiều sản phẩm du lịch hấp dẫn và nhận diện thương hiệu tăng trưởng mạnh mẽ trên trường quốc tế.
Thị trường đầu tư
Hệ thống giao thông thông minh (Intelligent Transport System - ITS) đang trở thành yếu tố then chốt giúp các đô thị trên thế giới giải quyết các thách thức về ùn tắc, ô nhiễm và ATGT. Dưới đây là một số mô hình phát triển hệ thống ITS ở một số quốc gia trên thế giới mà Việt Nam có thể tham khảo học hỏi để triển khai áp dụng vào thực tế.
Thị trường đầu tư
Bình luận
Thông báo
Bạn đã gửi thành công.
